由于建筑施工工艺需要会在结构或其他构造层次留设各类“缝”。这些接缝部位是防水工程处理的薄弱环节,也是后期渗漏高发部位,故了解其防水密封做法确有必要。
施工缝
由于混凝土结构浇筑依次进行,有前有后,需要按设计进行分段浇筑,这样,在先浇混凝土和后浇混凝土之间就会形成“接缝”,严格的讲,这不是真实存在的一个缝(混凝土浇筑完成后看不到了),而是先浇混凝土和后浇混凝土之间形成的结合面,是一个面,这个结合面就叫施工缝。
在地下工程中,施工缝分水平施工缝和垂直施工缝两种。
水平施工缝浇筑混凝土前,应将表面的浮浆、杂物清除干净,然后铺设净浆或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料,再铺30~50mm厚的1:1水泥砂浆,并应及时浇筑混凝土。
垂直施工缝浇筑混凝土前,应将其表面清理干净,再涂刷混凝土界面剂或水泥基渗透结晶型防水涂料,并应及时浇筑混凝土。
对于施工缝采用的防水措施有如下几种。
(1)遇水膨胀止水条

遇水膨胀止水条(网络图片)

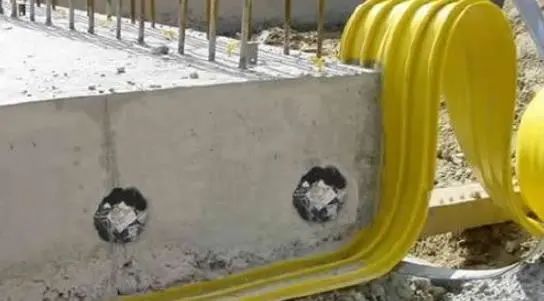

(2)外贴式止水带
外贴式止水带(网络图片)
(3)中埋式止水带

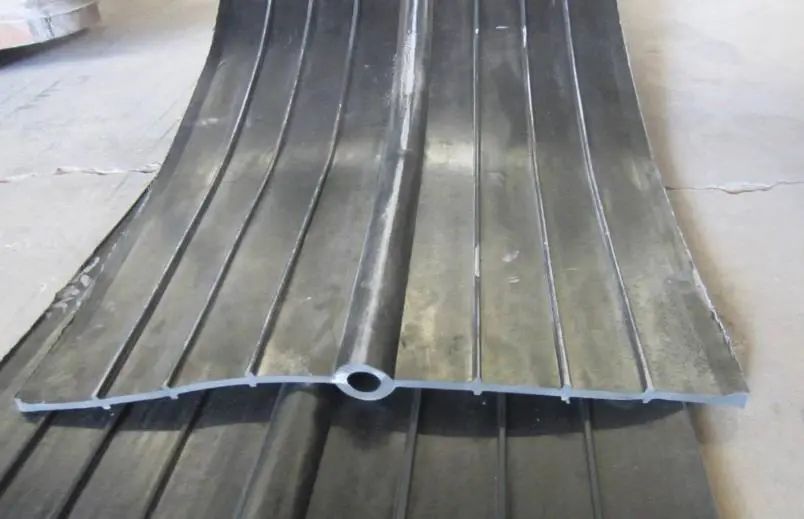

中埋式橡胶止水带(网络图片)
中埋式钢边止水带(网络图片)
(4)外抹防水砂浆
(5)外涂防水涂料
防水涂料
(6)水泥基渗透结晶型防水涂料
(7)预埋注浆管
防水等级为一级设防时,应选二种。防水等级为二级设防时,应选一种至两种。

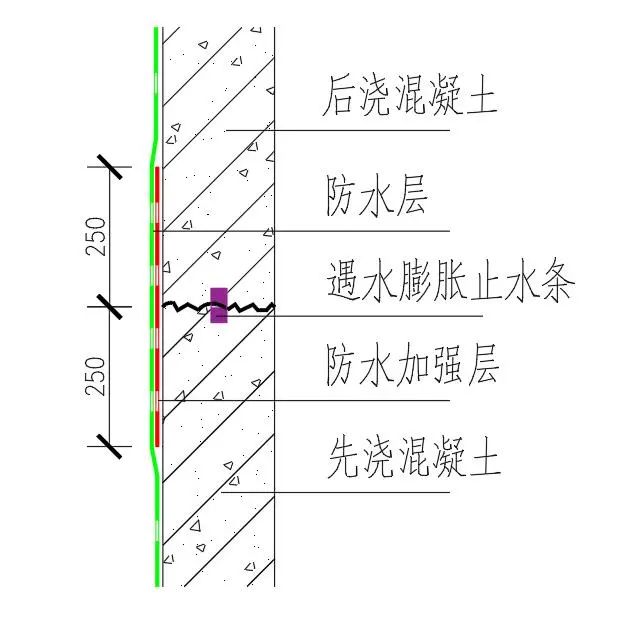

施工缝防水构造做法1 遇水膨胀止水条+外涂防水层
施工缝做法1 遇水膨胀止水条+外涂防水层

施工缝设置遇水膨胀止水条现场图(网络图片)

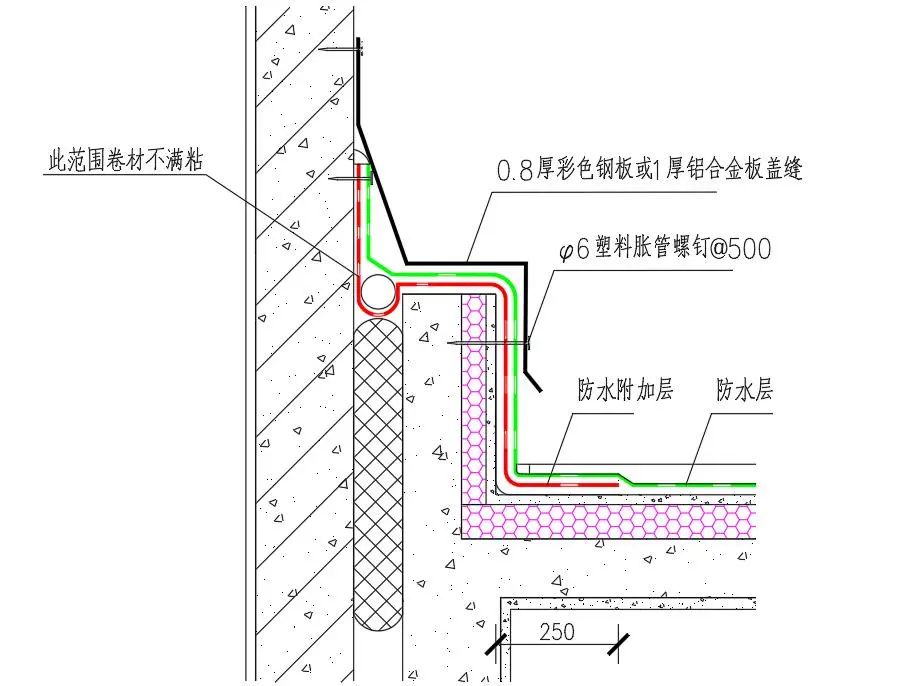

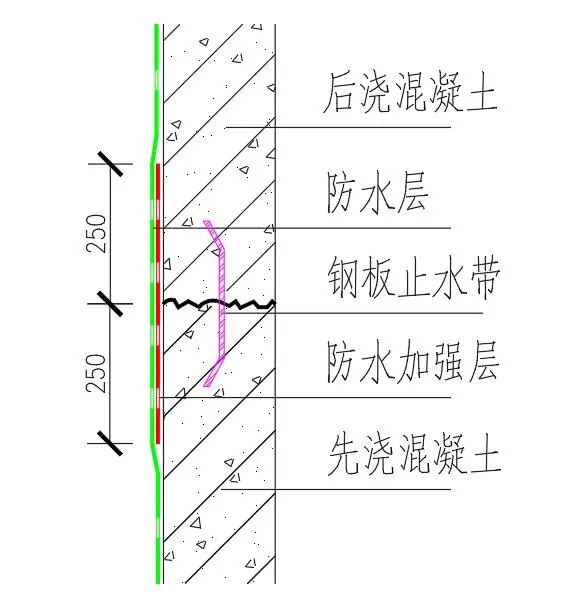

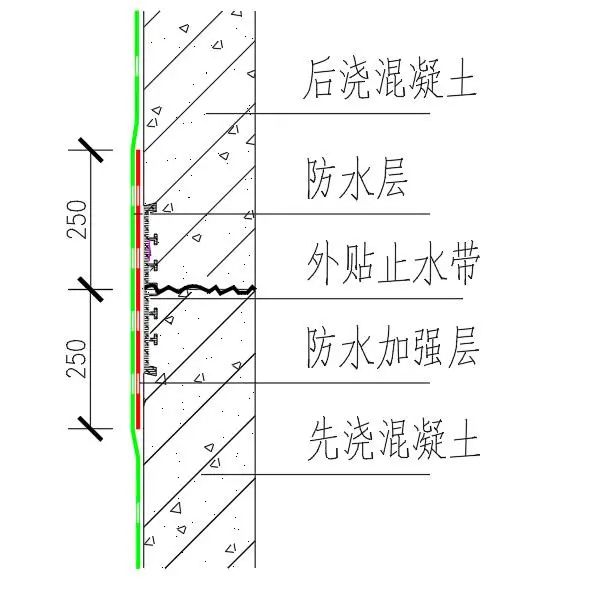

施工缝防水构造做法2 钢板止水带+外涂防水层
施工缝防水构造做法2 钢板止水带+外涂防水层

施工缝-准备浇筑先浇混凝土(网络图片)
施工缝-先浇混凝土浇筑完成(网络图片)
施工缝-先浇混凝土完成(网络图片)
施工缝构造做法3 中埋式止水带+外抹防水层
施工缝构造做法3 中埋式止水带+外抹防水层
施工缝构造做法4 外贴式止水带+外抹防水层

外贴式止水带安装(网络图片)
施工缝构造做法5 注浆导管 +外抹防水层
施工缝构造做法5 注浆导管 +外抹防水层

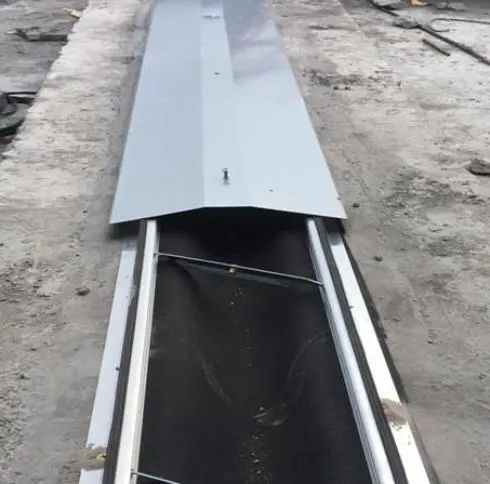

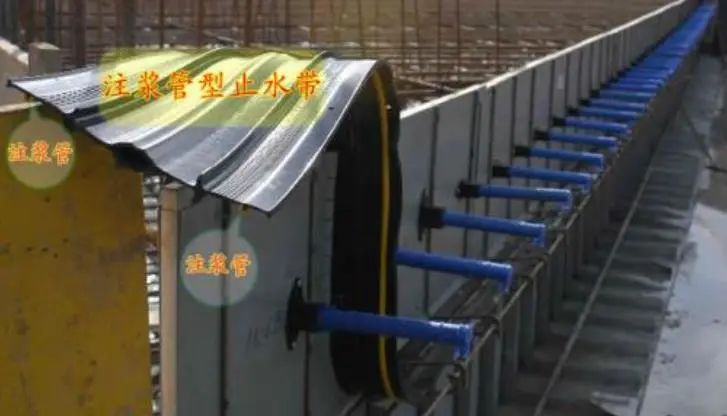

市面上带注浆管的止水带(网络图片)
● 变形缝 ●
建筑物在外界因素作用下常会产生变形,导致开裂甚至破坏。变形缝是针对这种情况而预留的构造缝。变形缝包括了伸缩缝、防震缝、沉降缝等。
● 变形缝构造(底板) ●

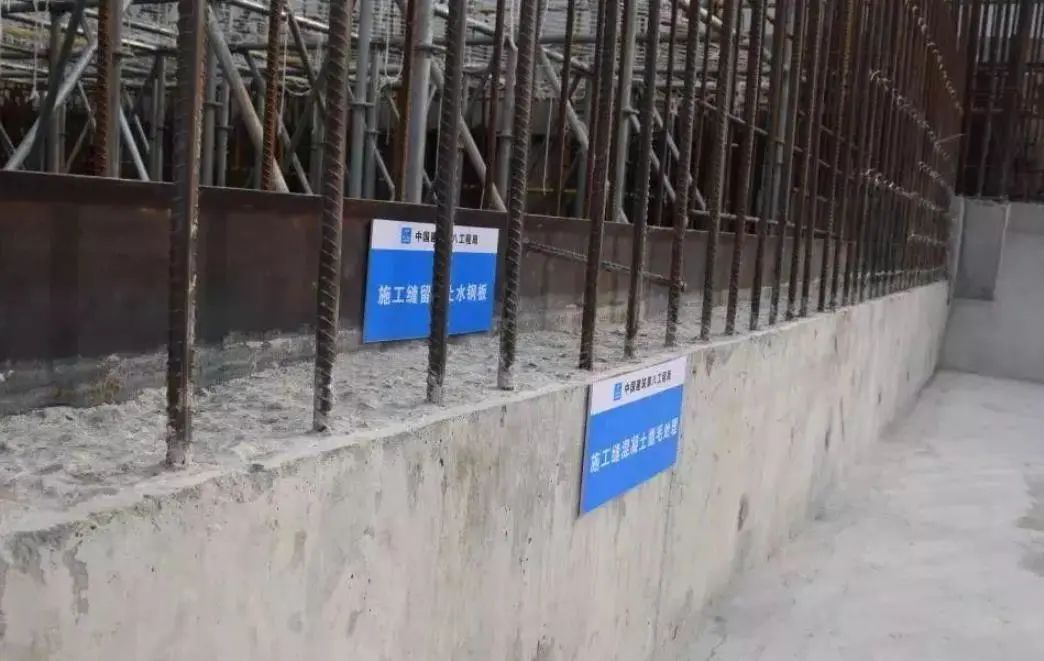

地下室变形缝(已完成)(网络图片)

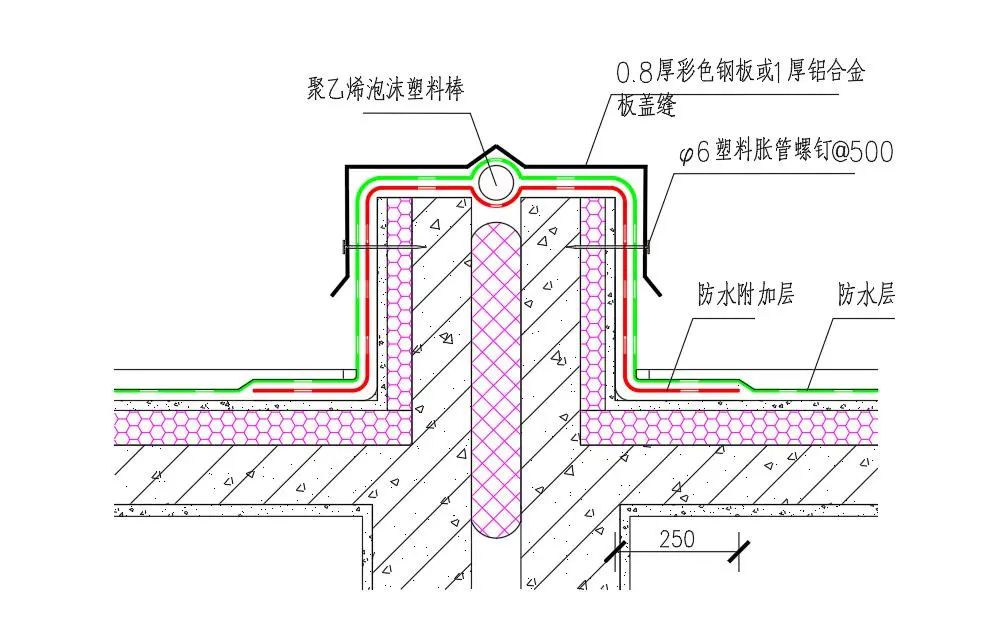

变形缝构造(屋面等高变形缝)
屋面变形缝泛水处的防水层下应增设附加层,附加层在平面和立面的宽度不应小于250mm;防水层应铺贴或涂刷至泛水墙的顶部;
变形缝内应预填不燃保温材料,上部应采用防水卷材封盖,并放置衬垫材料,再在其上干铺一层防水卷材;
等高变形缝顶部宜加扣混凝土或金属盖板;
高低跨变形缝在立墙泛水处,应采用有足够变形能力的材料和构造进行密封处理。
屋面变形缝(网络图片)
各类成品变形缝装置(网络图片)
变形缝(屋面高低跨变形缝)
屋面高低跨变形缝
分格缝
分格缝是指为了减少混凝土或水泥砂浆裂缝,在屋面找平层、刚性防水层、刚性保护层上预先留设的缝。
屋面采用块体材料做保护层时,宜设分格缝,其纵横间距不宜大于10m,分格缝宽度宜为20mm,并用密封材料嵌填。这里的密封材料根据防水材料或保温材料材质不同可选用相容的改性沥青密封材料或高分子密封材料。

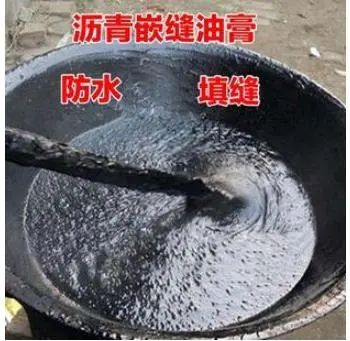

沥青灌缝油膏(网络图片)
高分子(聚氨酯类)灌封胶(朋友圈图片)

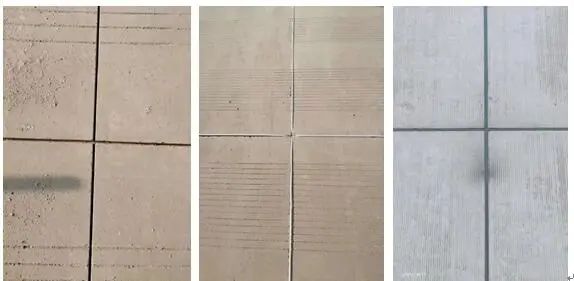

屋面采用水泥砂浆做保护层时,表面应抹平压光,并应设表面分格缝,分格缝面积宜为1㎡。
屋面采用细石混凝土做保护层时,表面应抹平压光,并应设分格缝,其纵横间距不应大于6m,分格缝宽度宜为10mm~20mm,并用密封材料嵌填。
屋面分格缝属于位移接缝,位移接缝还包括采光顶玻璃接缝、采光顶周边接缝等,而非位移接缝一般为防水卷材收边和收头等。
防水卷材之间的搭接缝属于非位移接缝
屋面分格缝施工方法
1、密封材料灌封

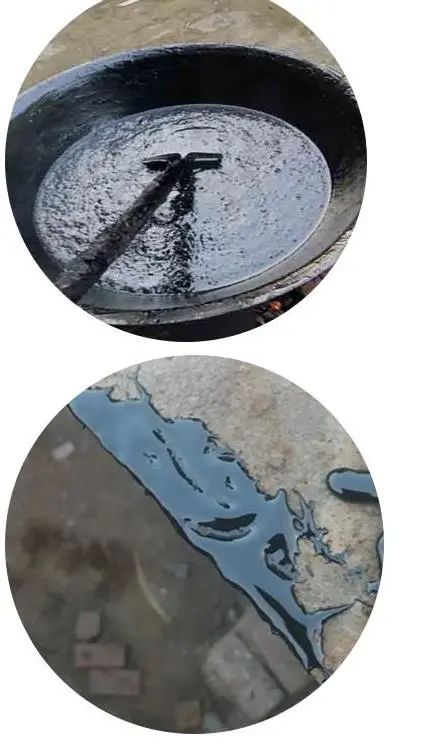

采用该法需要现场加热,会产生大量烟雾和气味,也要使用明火或电加热设备,是一种传统的灌封工艺。加热温度达到110-130℃左右,灌缝温度达110℃,特别要注意施工安全。
密封材料热灌法
沥青嵌缝油膏现场加热(网络图片)

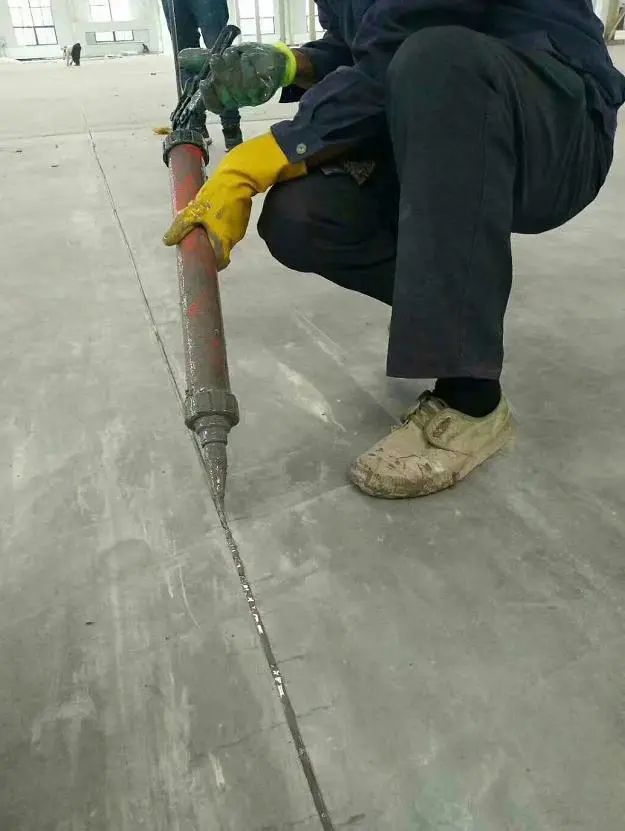

2 挤出嵌填法
该法属于冷嵌法,可以用电动或手动嵌缝枪嵌填,也可以用腻子刀或刮刀手工嵌填。
挤出嵌填法
挤出枪嵌填现场(朋友圈图片)

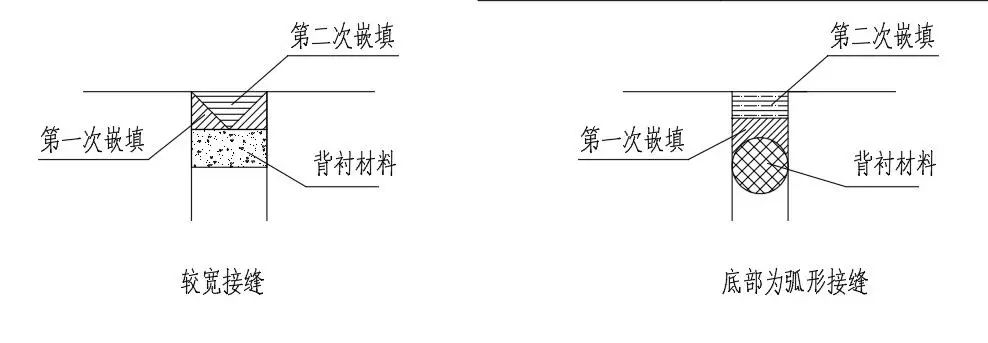

如果接缝较大,宽度超过30mm,或是底部是圆弧形时,宜采用二次嵌填法嵌填。即为待先填充的密封材料固化后,再进行第二次填充。
二次嵌填法(加背衬材料)

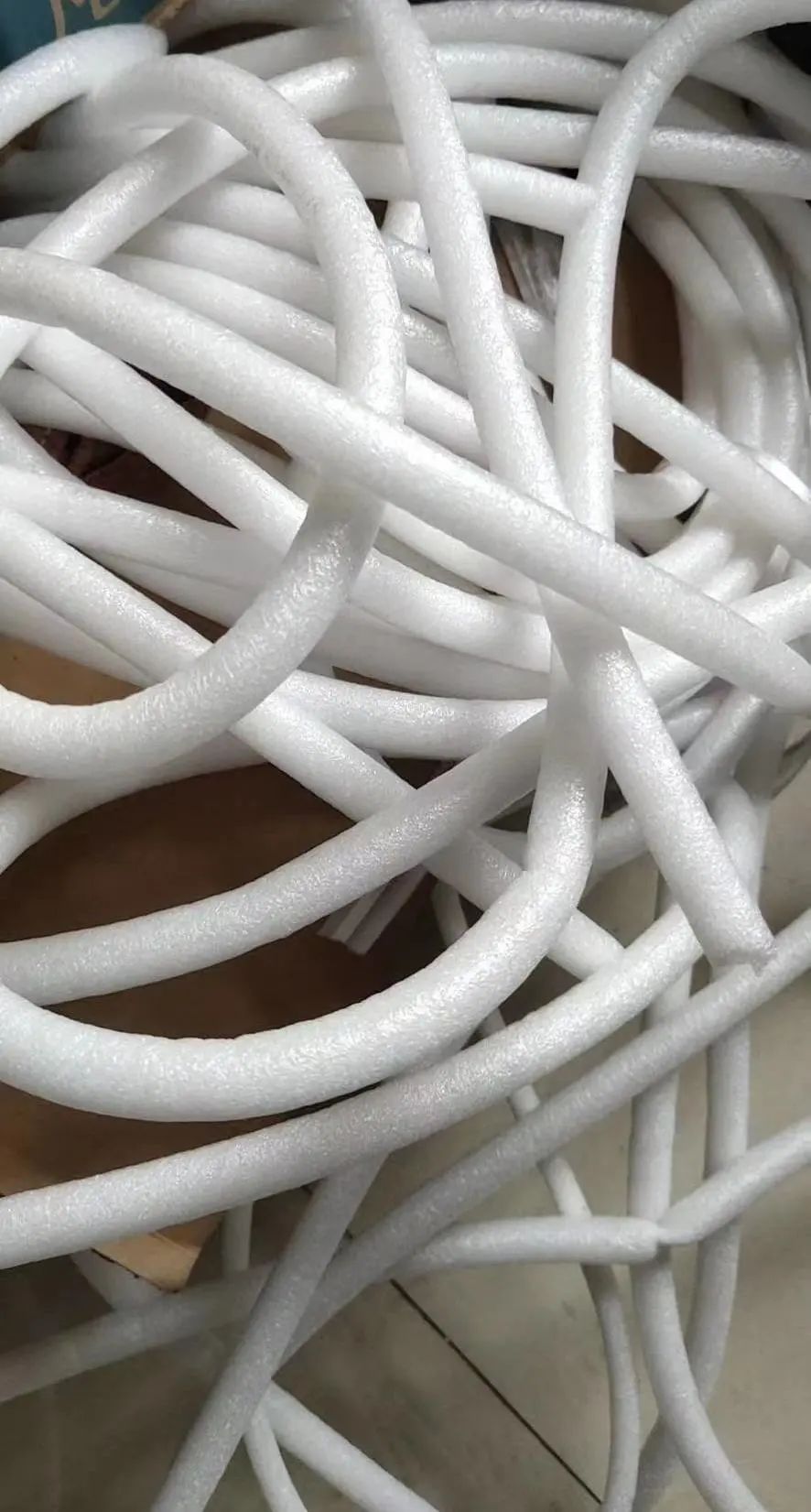

背衬材料(泡沫棒)(朋友圈图片)
填缝处理现场图片(准备填缝→嵌填泡沫棒→嵌缝完成)(朋友圈图片)

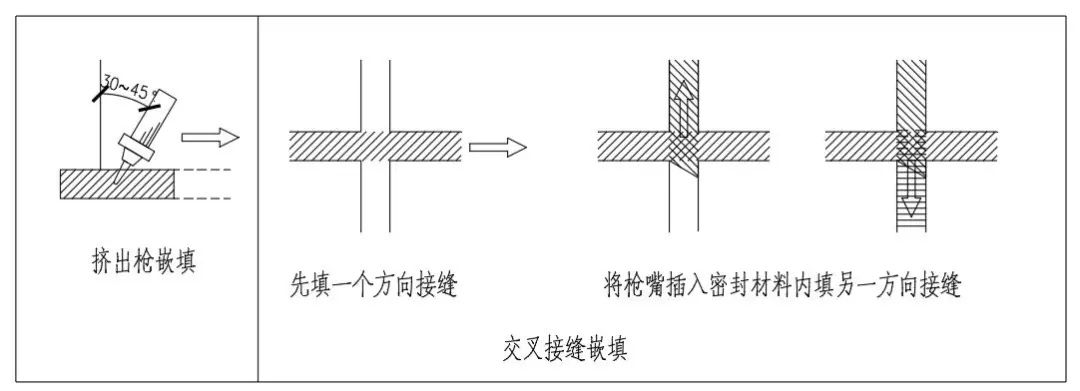

3、嵌缝密封+防水卷材盖缝
嵌缝好后,即用防水卷材盖缝,盖缝防水卷材宽度为200~300mm,宜采用单边点粘施工。
卷材盖缝+密封嵌缝法
屋面防水卷材盖缝(网络图片)
说明:节点图做法为通用图集做法工艺,针对具体项目应“因地制宜,综合治理”,具体问题具体分析。
