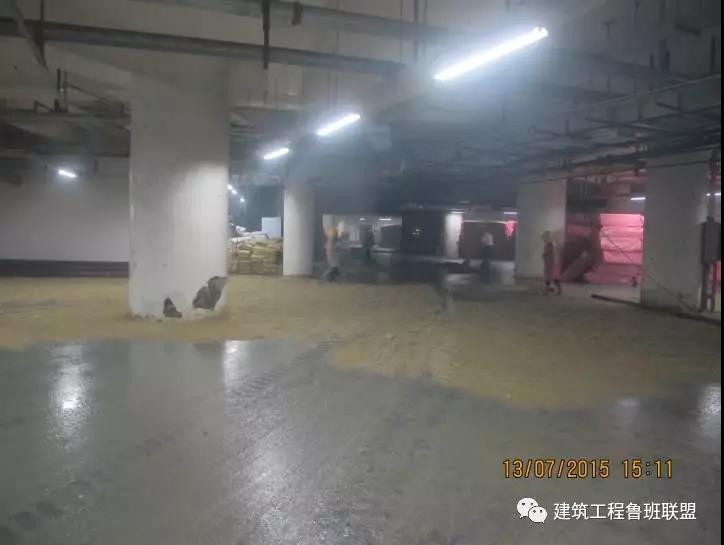

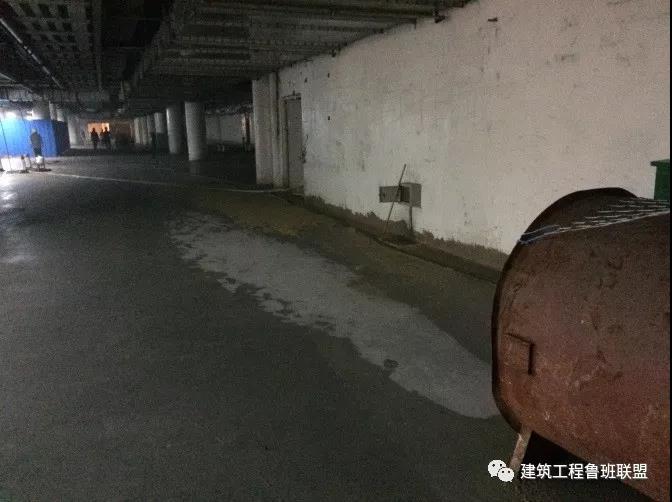

进入夏季,地下室潮湿结露问题也随之而来,这是因为地下室的内外温差大、空气湿度大,物体表面温度低于附近空气露点温度时,冷凝水便产生了。再加上施工阶段工程尚未交付使用,没有大量的人员车辆流动,照明及通风等设备也尚未投入运行,若不采取措施,潮湿结露问题会很严重,影响已完工程的质量及后续工程的开展。

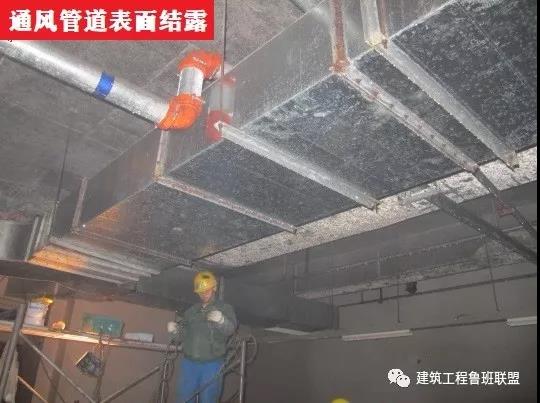

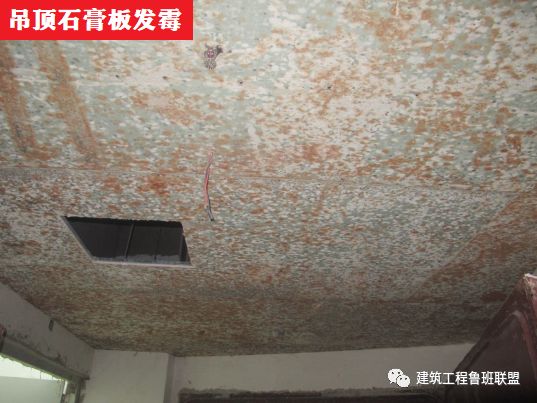

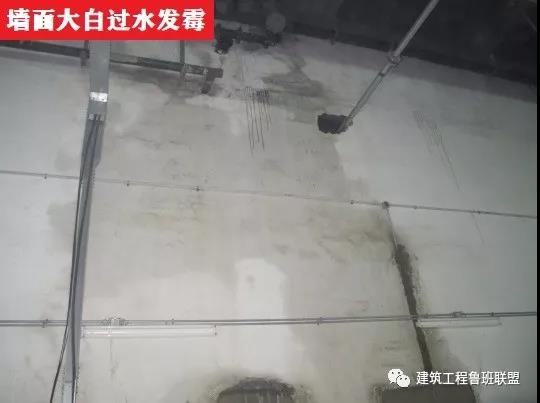

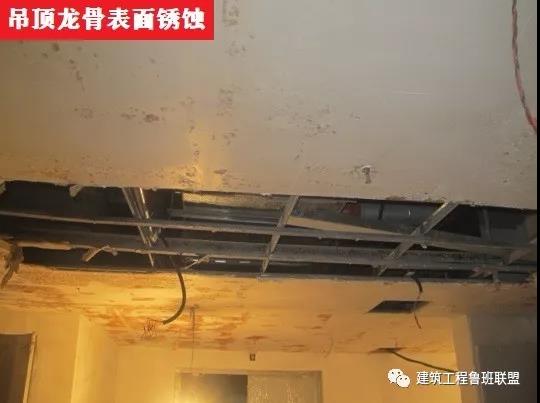

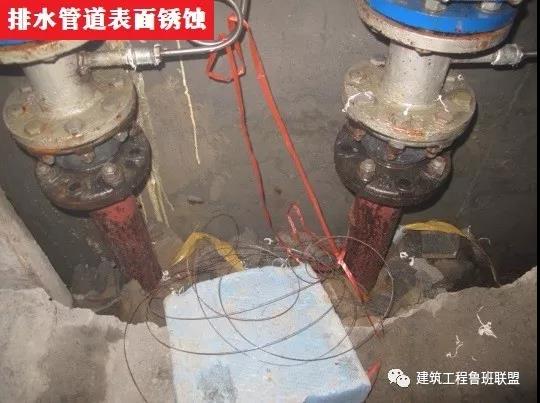

地下室的潮湿结露问题,影响着土建、机电及装修工程质量和进度,常见问题诸如:墙面潮湿发霉、地面积水、管道结露锈蚀、金属配件锈蚀、吊顶潮湿发霉……这些问题往往会造成工程返工,引起质量安全隐患,影响后续工序的开展。

因此,夏季施工务必要重视地下室防潮除湿,总体思路采用“疏”“堵”结合的方式:
疏 堵
疏通排水沟 堵结构洞口
疏通集水井 堵临时洞口
疏通排水管 堵穿墙套管
疏通疏水层 堵打压漏水
疏通送排风 堵人为破坏

具体来说,可采取一系列技术及管理措施进行防治:
▪ 修复结构及功能缺陷
外墙及顶板结构洞口封堵、穿墙板套管内外封堵、新开洞口防水修补、集水井内水泵安装调试完毕、地面排水沟疏通完毕、疏水层内积水排流通畅、排水管线接驳安装完毕、地面地漏安装完毕、送排风系统正常启用、增加临时鼓风机
▪ 完善流程制度管理缺陷
建立断电调试公示制度、建立打压试水公示制度、建立日常巡查维护设备制度、建立日常巡查渗漏水制度、建立违规行为处罚公示制度、加强对施工人员教育工作、建立应急事件处理方案、每日安排人员清扫积水、建立机电房进出管理制度
下面这个工程实例,通过现场措施及制度保障,取得了夏季施工地下室防潮除湿的良好效果,工程朋友们可参考借鉴。
现场措施
1、增加临时风机,配合已启用送排风系统

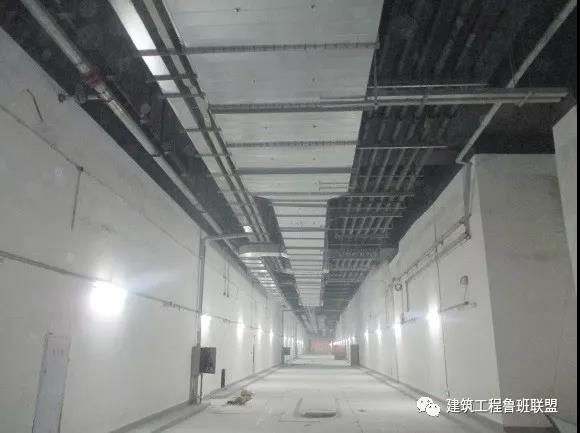

送排风系统开启加快地下室空气流动性,降低地下室空气温湿度,临时鼓风机布置在送排风系统暂时无法影响部位及坡道处,尽可能将室外干燥空气引入到室内。

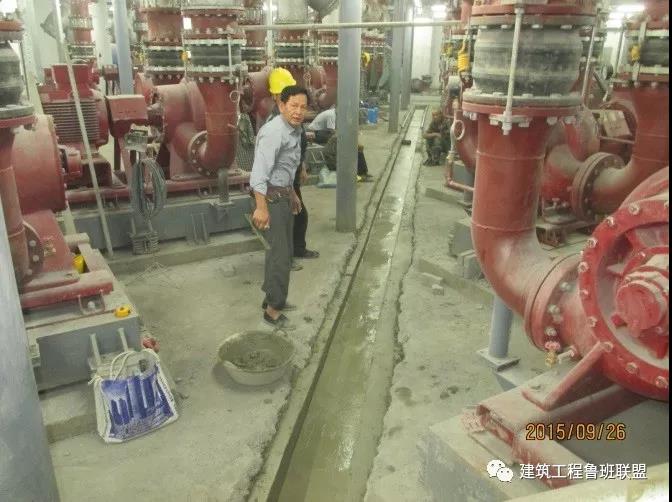

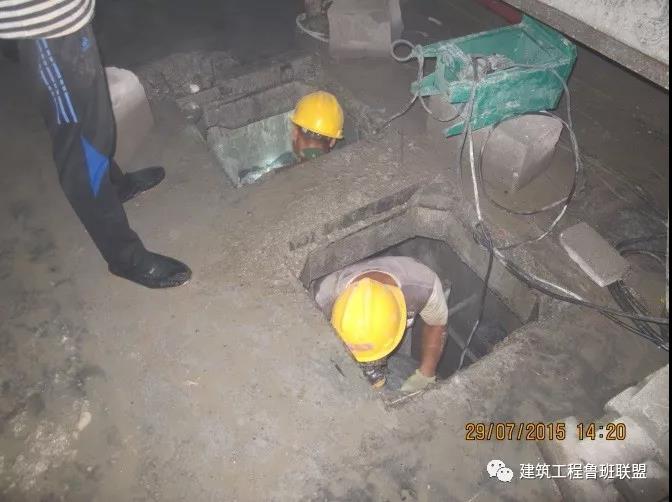

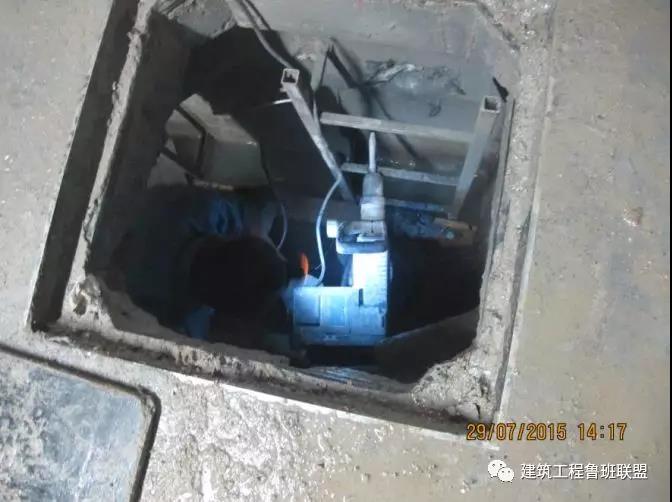

2、水井疏通、水泵安装调试
清理地下室集水井内积水、垃圾,疏通排水管,保证疏水层内积水可顺利排入集水井内,加快井内水泵安装及调试,并增加临时水泵、水袋、临时电电箱、电缆等投入数量,来降低井内水位,提高排水入网效率。

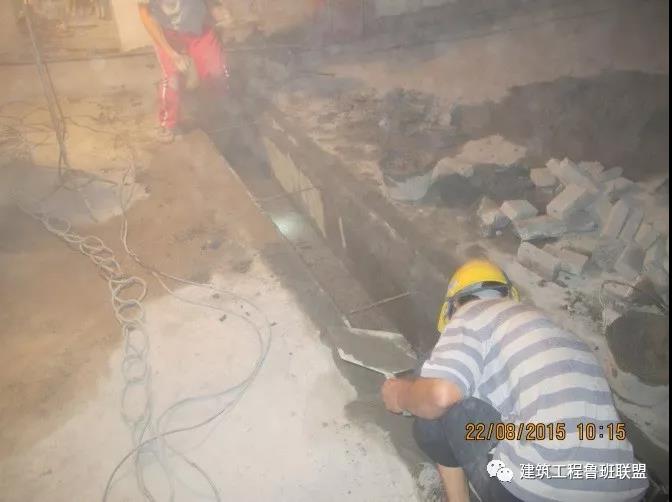

3、排水沟疏通、安装水篦子
清理地面排水沟,保证地面水流入排水沟内,汇入集水井内外排,安装水篦子保证排水沟畅通。

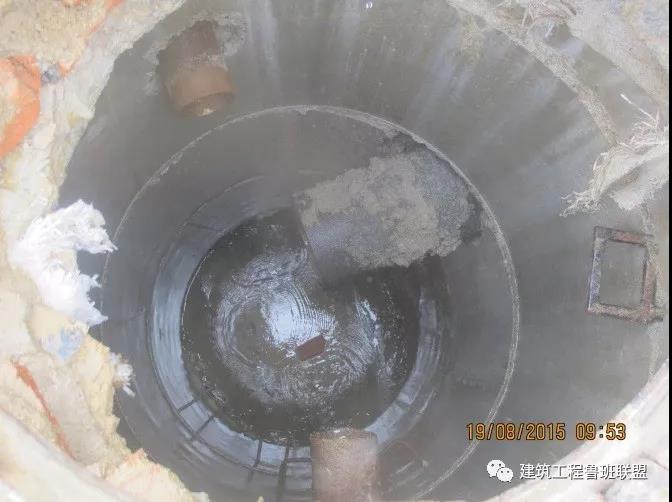

4、疏水层侧壁开凿洞孔
集水井侧壁开凿洞口,加快疏水层内积水外排,降低板下水位,进而有效控制地面湿度。

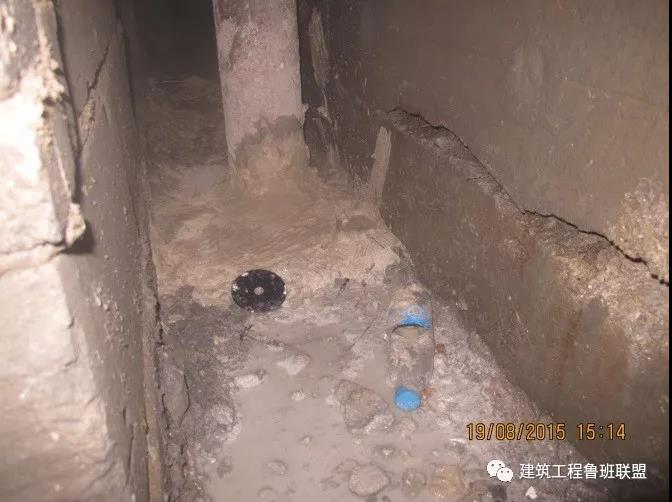

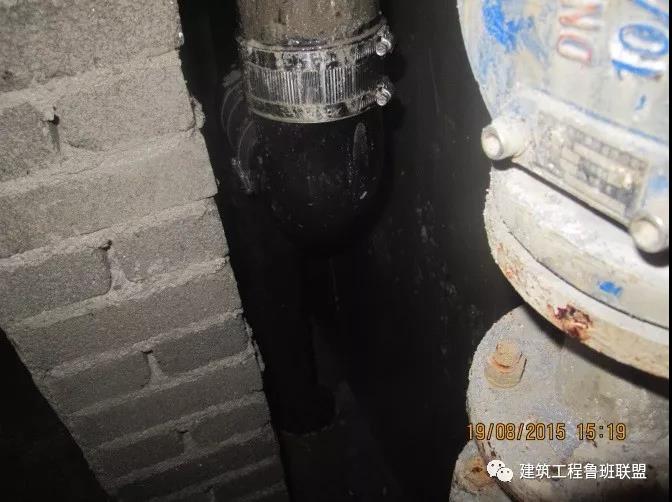

5、内衬墙内排水立管接驳

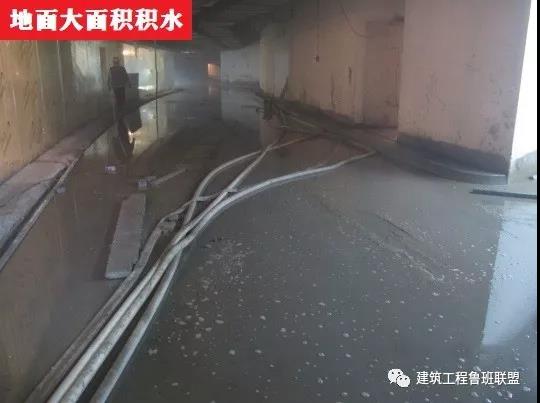

内衬墙内排水立管未接驳、且排水洞口被垃圾堵塞,水无法汇入集水井内,溢流出墙体,流至路面。疏通后及排水管道安装到位后,内衬墙内积水顺利汇入集水井内,地面积水缓解。

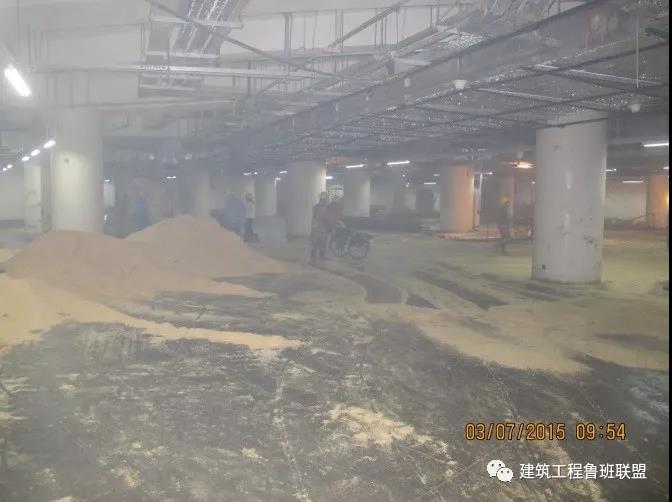

6、每日清理地面垃圾、积水
每天在地下室各层保证一定数量的清扫人员对地面垃圾、积水进行大面积清理,木屑干燥地面。

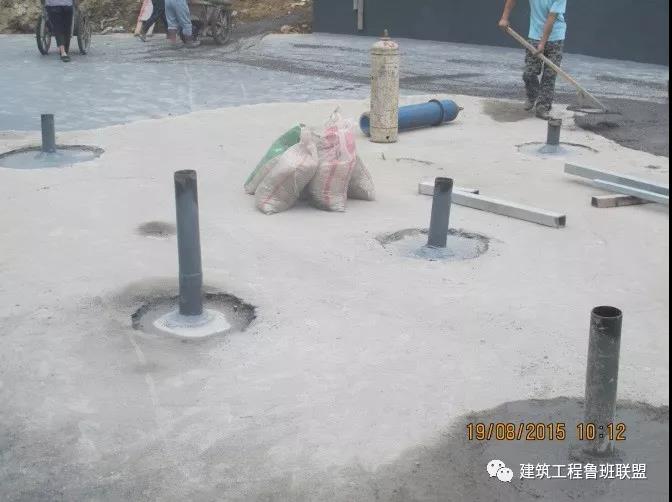

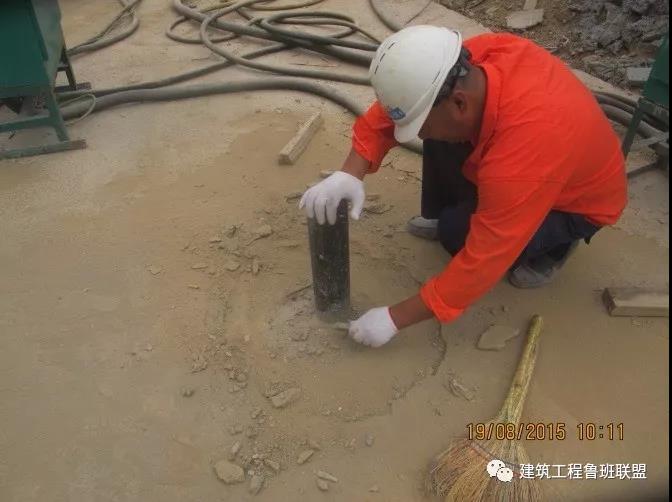

7、顶板新开洞口封堵
地下室顶板因施工需要新开管道洞口,管道与洞口间隙封堵后,在顶板上,处理好管根的细部防水节点。

8、室外管井清理
对室外污水井、雨水井内淤泥、垃圾进行清理,保证积水及时汇入市政管网。

制度保障
1、建立断电公示制度
确保各参建单位提前知悉停电或送电时间,合理安排施工、应急措施就位,排除安全隐患。
2、建立打压试水公示制度
确保各参建单位提前知悉打压试水时间,合理安排施工、应急措施就位,发现渗漏水情况及时处理。
3、建立每日巡查制度

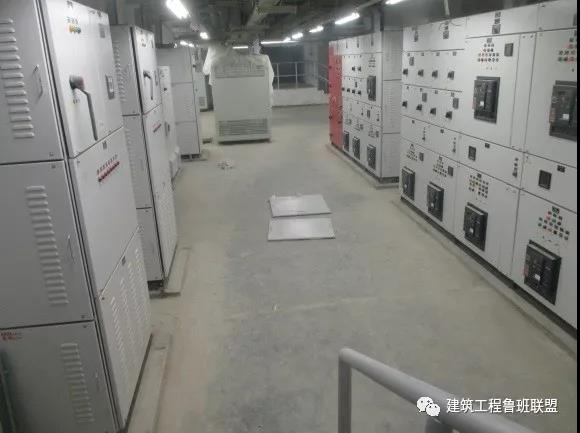

查漏水、查违规行为、查设备运转、查安全隐患等,由总包牵头,各专业分包单位安排现场技术人员及现场特保组成巡逻队,建立登记备案制度。
实施效果

对于夏季施工的地下室潮湿结露问题,不同项目对应的具体问题也不尽相同,上述项目所采取的措施供大家参考借鉴,以便更好地解决问题,谨防因为潮湿结露造成土建、机电及装修工程的成品破坏及返工。
来源:建筑工程鲁班联盟。
